Exemples de Livrables
Evolution de nos plannings prévisionnels GANTT
Dans l’ordre :

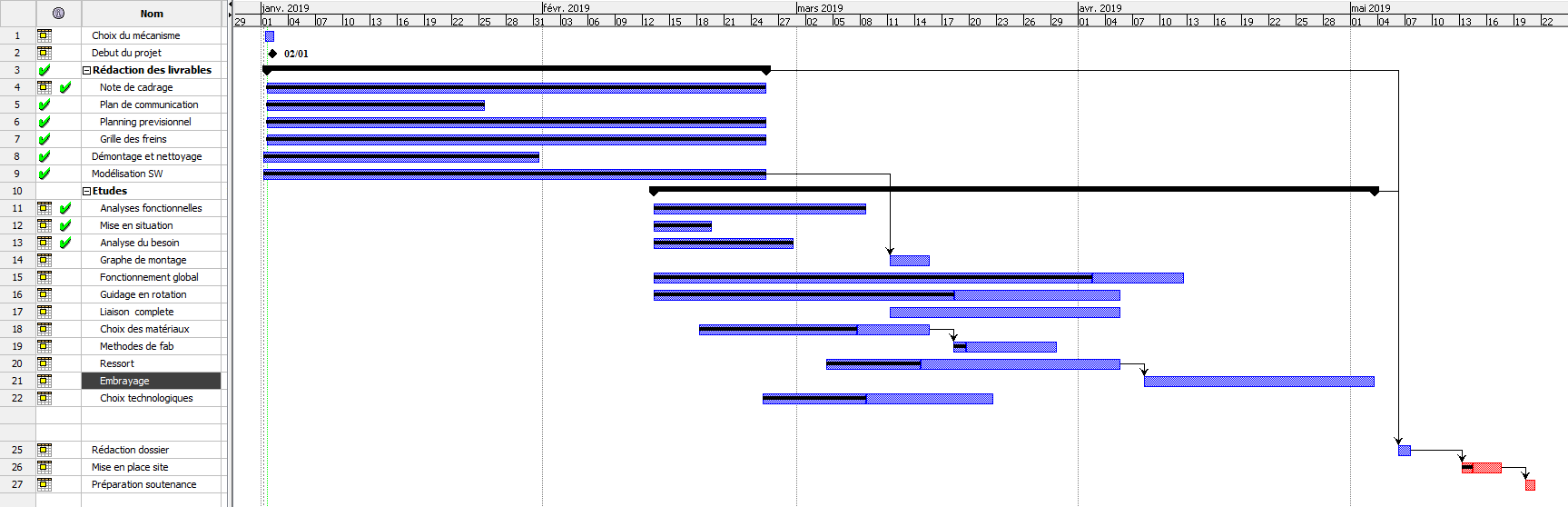

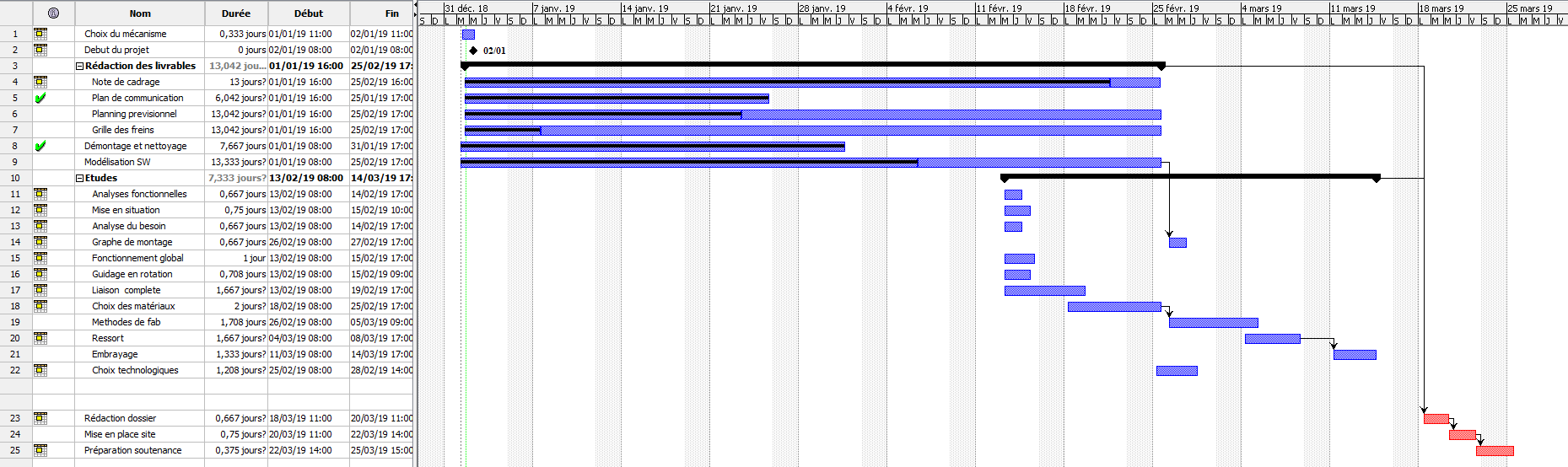

- 11/02

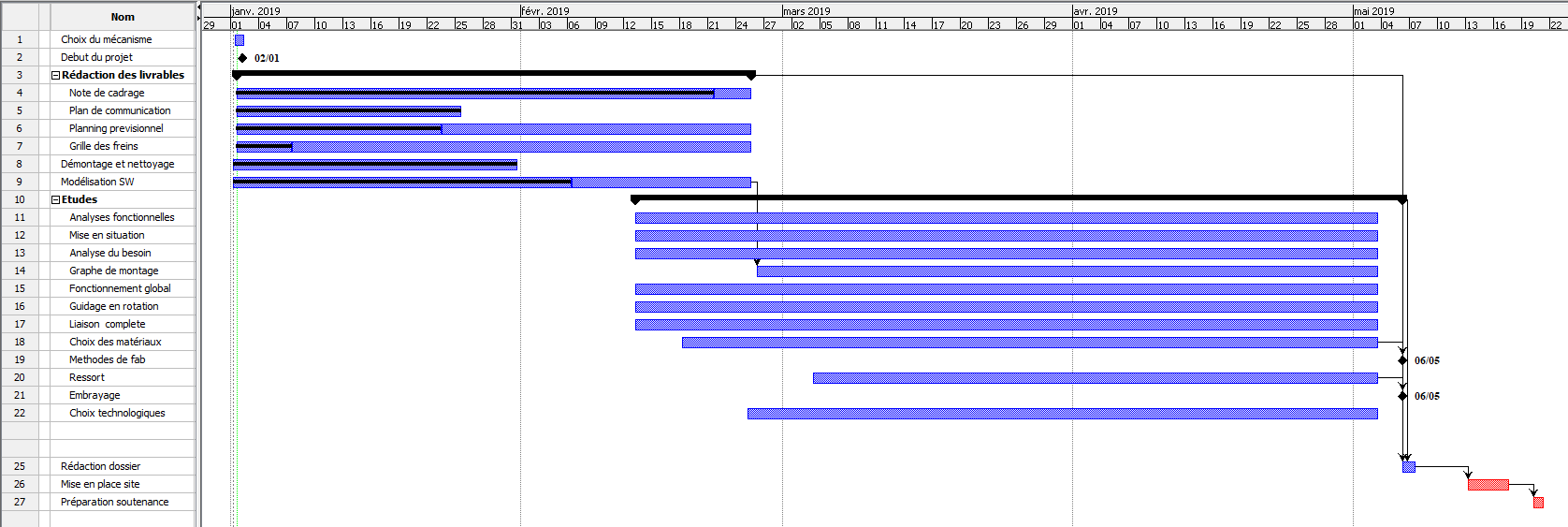

- 24/02

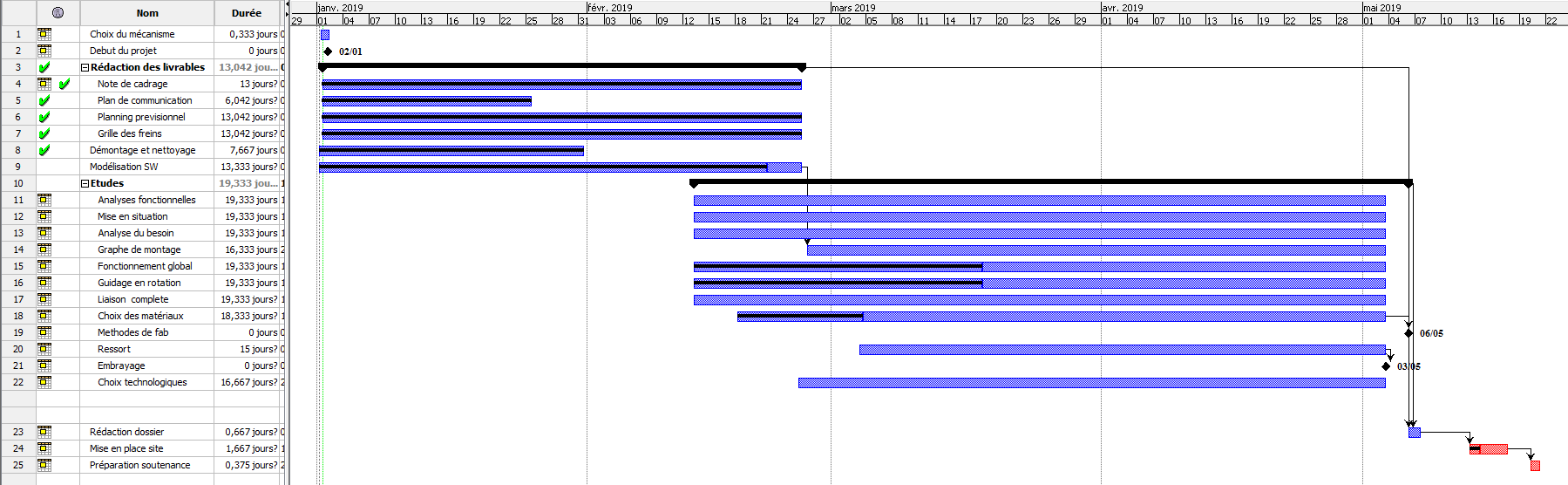

- 28/02

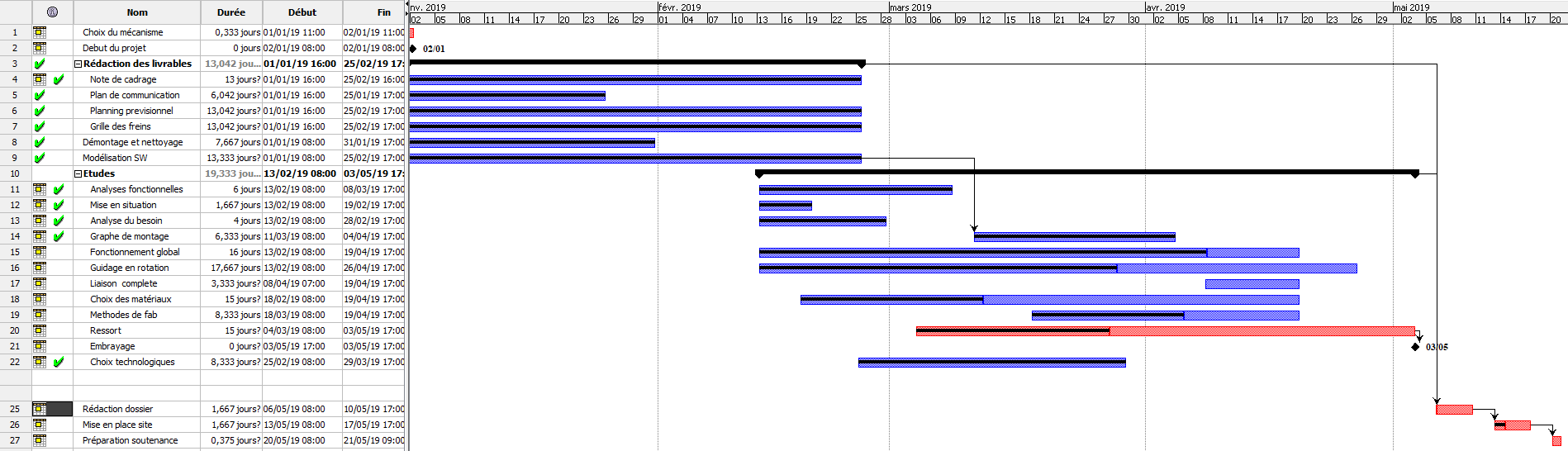

- 11/03
- 04/04

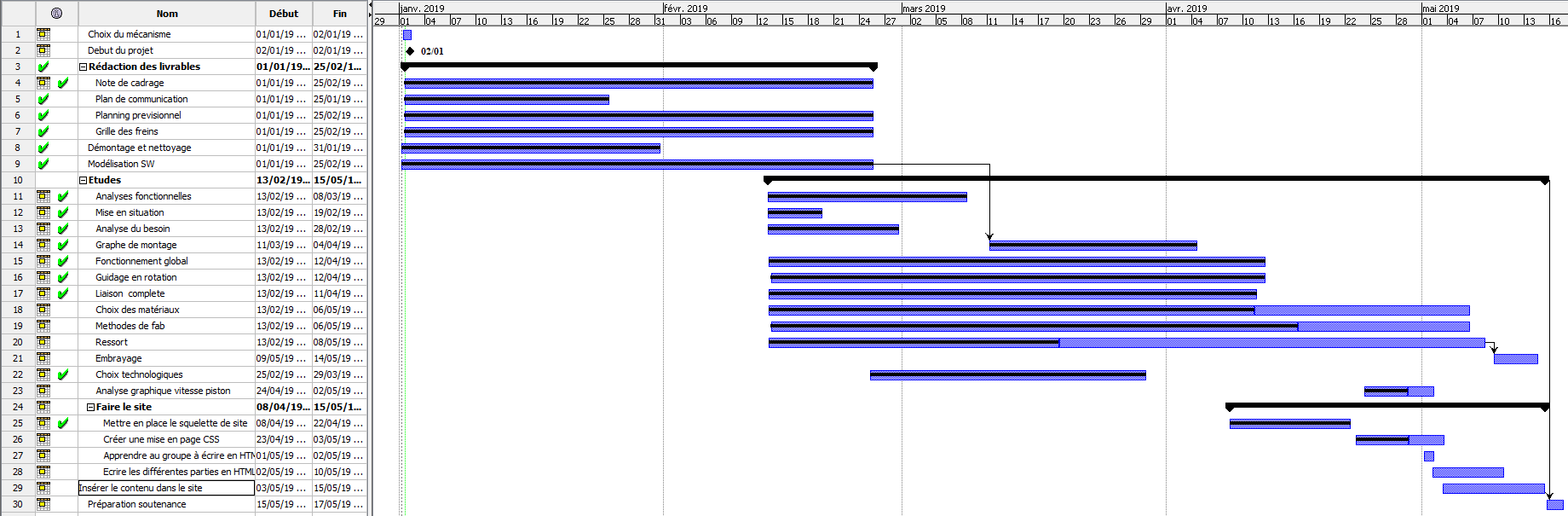

- 29/04

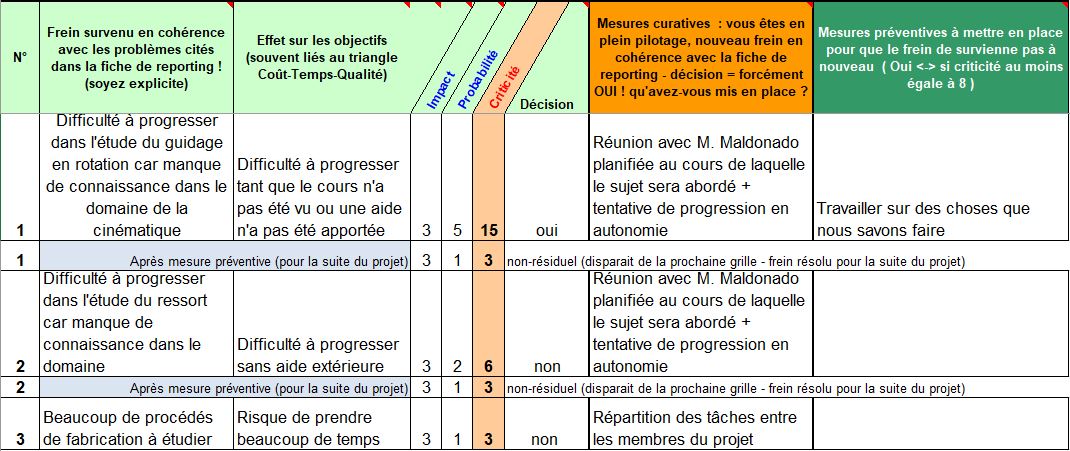

Evolution de nos grilles des freins
Dans l’ordre :

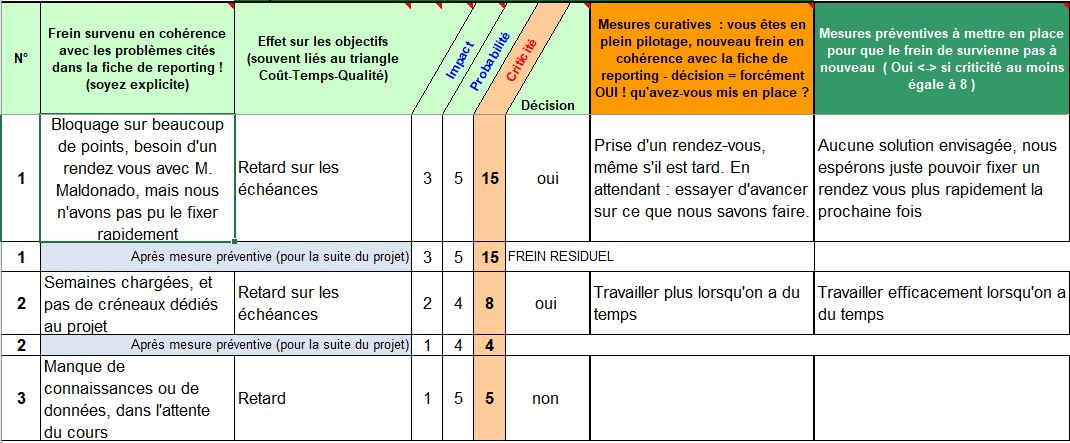

- 15/03
- 5/05
- 29/05

Exemple de compte rendu de réunion

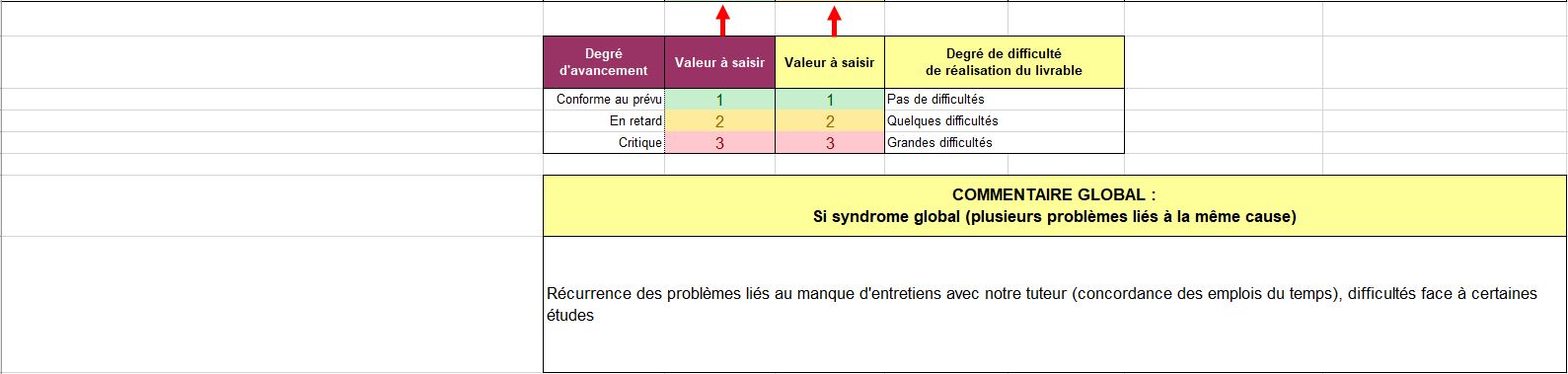

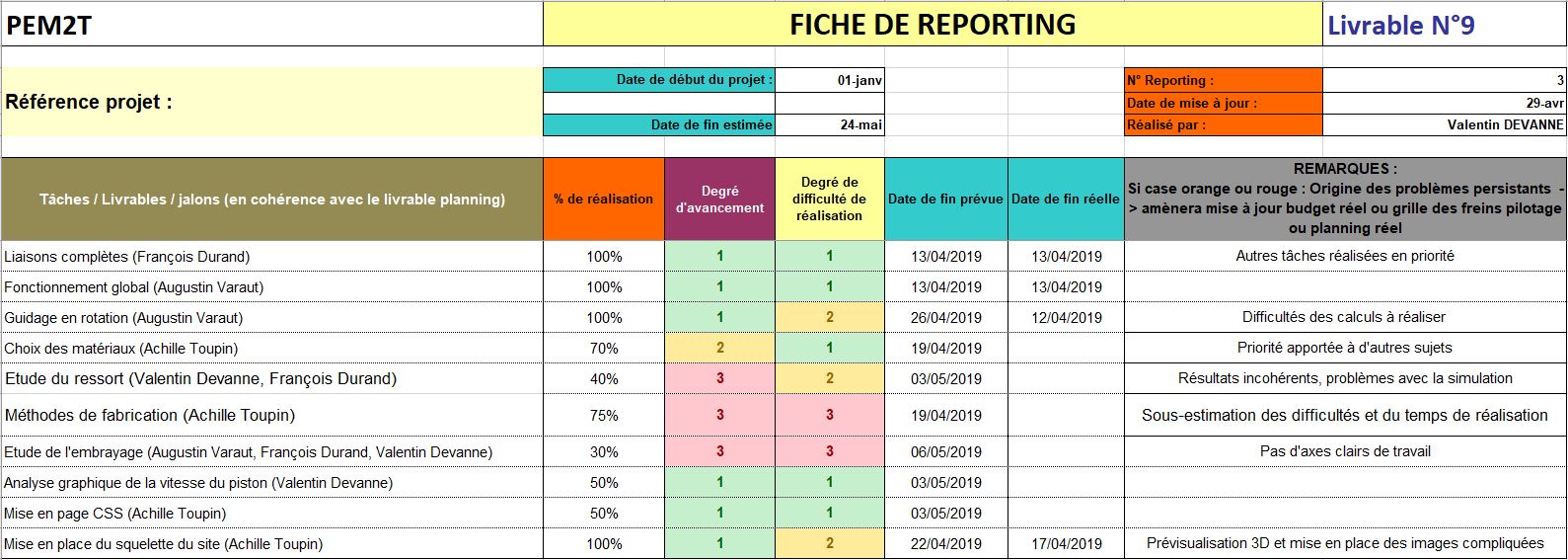

Exemple de fiche de reporting
Bilan de la gestion de projet
Éléments analysés |
Causes | Plan d'action | |
---|---|---|---|
Ce qui a bien marché |
1. Créneau fixe de 4h par semaine 2. Compte-rendus de réunions très utiles pour le déroulement du projet 3. Répartition des tâches 4. Respect des dates imposées |
1. Projet interne au DUT donc temps fourni 2. Permet de cadrer le projet 3. Pas de hiérarchie dans le groupe, remise en question perpétuelle de la répartition 4. Sérieux dans le travail et le respect des dates |
1. Essayer de maintenir les créneaux chaque semaine 2. Les réaliser toujours mieux 3. Remise en question perpétuelle 4. Etre prêt plus tôt que la date limite |
Ce qui peut être amélioré |
1. Temps de gestion de projet trop long par rapport au temps accordé au projet en lui-même 2. Planning prévisionnel |
1. 4h de projet par semaine 2. Projet de petite envergure, la grande majorité des tâches sont indépendantes les unes des autres, ainsi il est difficile d’établir un planning |
1. Travailler plus vite 2. Mieux organiser les tâches |
